Volume a movimentar
Subir ou baixar a linha das vias muda diretamente quanto se corta e quanto se aterra, e se os dois se equilibram.
QuandoEstudo de viabilidade do empreendimento
Terraplenagem para loteamento: a conta só fecha se o movimento de terra fechar dentro do próprio terreno. Importar volume nesta escala inviabiliza.
Em obra pequena, sobrar ou faltar terra é um item de orçamento. Em loteamento, é a viabilidade do empreendimento, porque a escala transforma uma diferença percentual em milhares de viagens de caminhão.
Por isso o projeto de terraplenagem de um loteamento persegue uma coisa antes de todas as outras: a compensação entre corte e aterro dentro do próprio perímetro. Terra que só muda de lugar dentro da gleba não vira viagem, não vira destinação e dispensa compra de material externo.
Quando o volume não fecha, a conta muda de natureza. Faltar terra significa comprar e importar material; sobrar significa pagar para exportar e destinar. Nos dois casos o custo por metro cúbico multiplica, e nessa escala o resultado costuma decidir se o empreendimento sai.
É por isso que o greide das vias, a linha de altura que as ruas vão seguir, é a decisão mais cara do projeto. Ele define ao mesmo tempo o volume a mover, o escoamento da água e a cota de cada lote. E, uma vez implantada a infraestrutura enterrada, ele não se corrige.
Uma única linha de projeto resolve, ao mesmo tempo, custo de obra, funcionamento da água e valor de venda. É o que torna o estudo de greide o investimento mais rentável da etapa.
Subir ou baixar a linha das vias muda diretamente quanto se corta e quanto se aterra, e se os dois se equilibram.
QuandoEstudo de viabilidade do empreendimento
A inclinação das ruas conduz a água pluvial. Greide sem caimento suficiente cria acúmulo que nenhuma boca de lobo resolve.
QuandoTodo o sistema viário
A relação entre o lote e a rua define se ele é plano, se drena e se recebe acesso sem rampa, e isso é preço.
QuandoDefinição do parcelamento
Esgoto funciona por gravidade e depende do greide. Rede profunda demais encarece a obra e limita o traçado.
QuandoProjeto de infraestrutura
Inclinação de via e de passeio tem limite normativo, e greide agressivo demais inviabiliza calçada acessível.
QuandoAprovação do projeto urbanístico
Desnível vencido por talude consome área que poderia ser lote; vencido por arrimo, consome orçamento.
QuandoTerreno com relevo acentuado
Vale estudar mais de uma alternativa de greide e comparar o volume resultante de cada uma. A diferença entre a primeira solução e a melhor costuma pagar muitas vezes o custo do estudo.

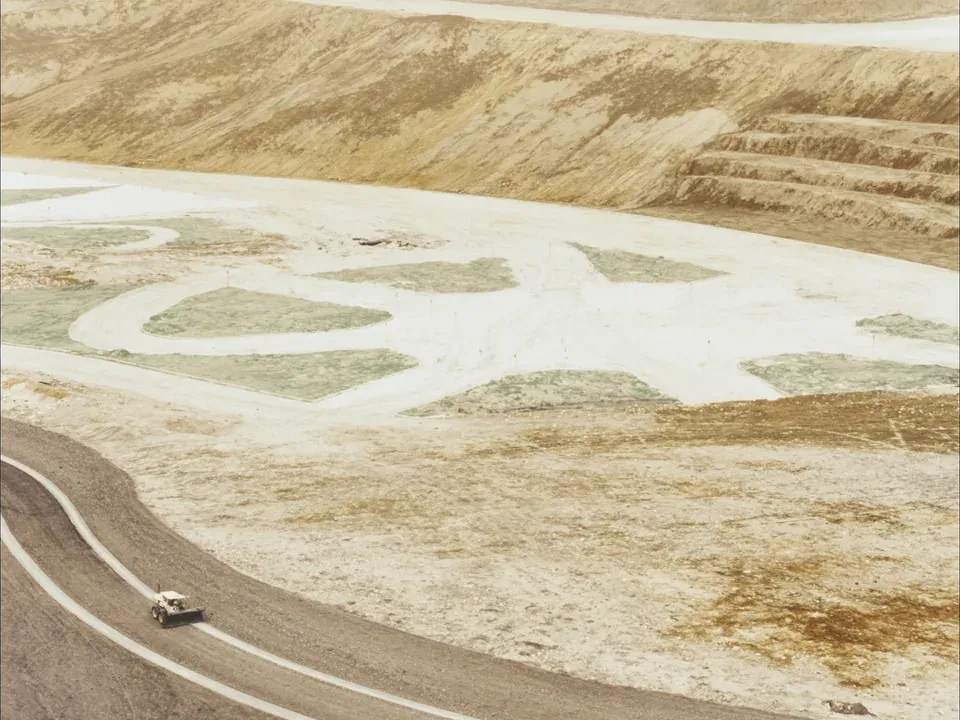

Visto do alto, o loteamento já é legível muito antes do primeiro asfalto: os corredores cortados no terreno são as ruas, e a altura em que cada um foi assentado é o greide.
Essa geometria resolve de uma vez o volume movimentado, o caminho da água e a cota de cada lote em relação à rua. Depois da infraestrutura enterrada, ela não se corrige.

Loteamento é a única escala em que o movimento de terra é grande o bastante para ter logística própria. Estes são os itens que só aparecem aqui.
Local dentro do terreno para estocar material temporariamente até a frente de aterro estar pronta para recebê-lo.
QuandoCorte e aterro em fases distintas
Várias frentes simultâneas exigem ordem definida, para que o caminho de serviço de uma não bloqueie a outra.
QuandoEmpreendimento executado por etapas
Ensaio de compactação por camada em toda a extensão, porque a via e o lote vão receber construção depois.
QuandoAceite de cada trecho executado
Superfície exposta em hectares durante meses. Sem condução de água, uma chuva desfaz semanas de serviço.
QuandoToda a duração da obra
Nesta escala o serviço deixa de ser máquina no terreno e passa a ser operação, com frente de trabalho, controle e sequenciamento. É o que permite que o cronograma seja previsível em vez de estimado.
