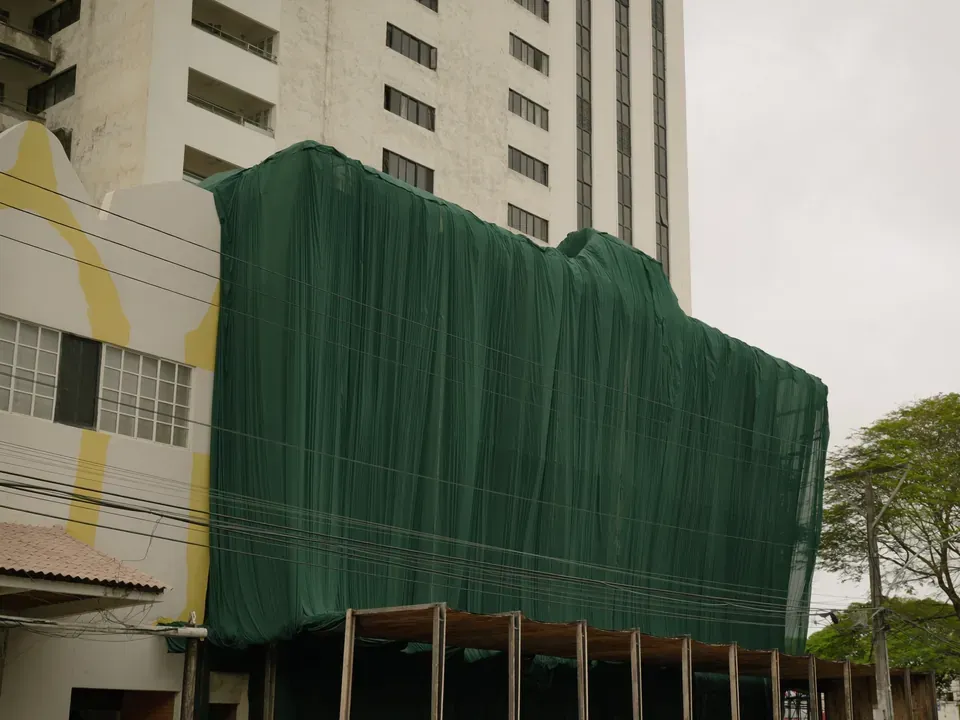

Tela e plataforma
Fechamento da fachada em toda a altura, com plataforma de retenção em níveis, para que nada projetado saia do perímetro.
QuandoToda a duração da obra

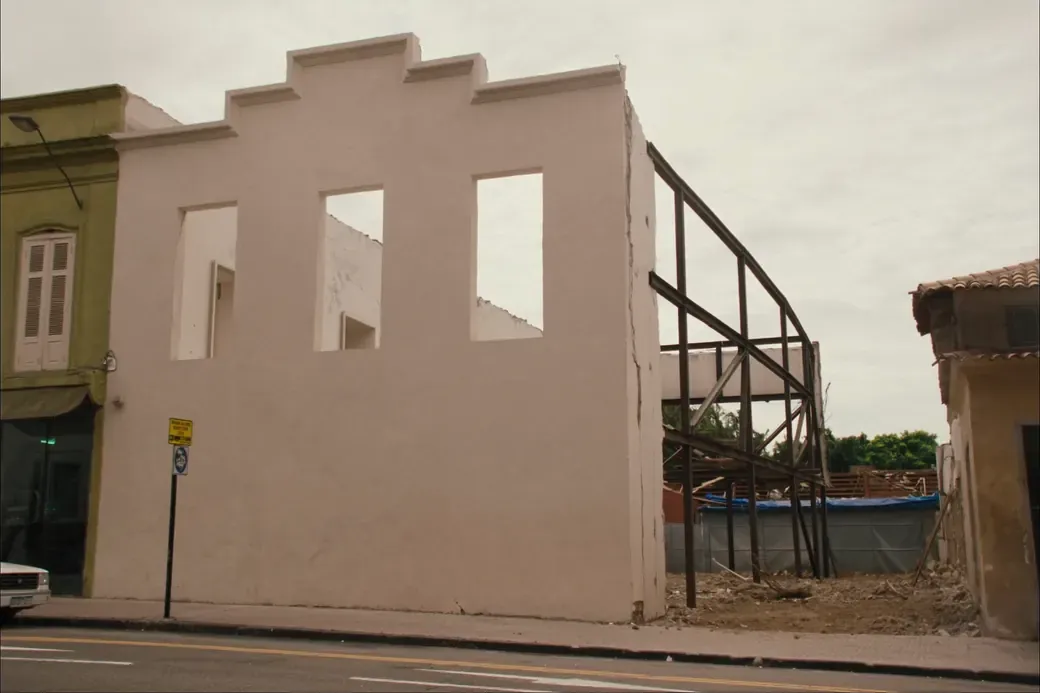

Demolição de edifício comercial: o prédio sai, a rua continua. Calçada, via e vizinho em operação definem o método antes de a estrutura definir.
Um edifício comercial em área urbana consolidada quase nunca tem recuo. Ele encosta na calçada de um lado e no vizinho dos outros, e os dois continuam funcionando durante a obra inteira.
Isso elimina de saída os métodos que dependem de espaço. Não há área para queda livre, não há como tombar nada, e não existe zona de projeção dentro do próprio terreno. A demolição passa a ser desmonte de cima para baixo, pavimento por pavimento, com o material descendo de forma controlada em vez de cair.
O segundo eixo é a contenção. Como o entorno permanece ocupado, a obra precisa garantir que nada atravesse a divisa, nem fragmento, nem poeira, nem água de umectação. Tela, plataforma de proteção, passagem coberta para pedestre e tapume estruturado deixam de ser acessório e viram parte do método.
E há a camada que só existe em via pública: interdição de calçada, uso de faixa de rolamento para caçamba ou guindaste, e a janela de horário em que o caminhão pode operar naquele endereço. Cada uma delas tem autorização própria, com prazo próprio.
Cada item abaixo existe para conter alguma coisa dentro do terreno. Em obra sem recuo eles não são melhoria de segurança, são a condição para trabalhar.
Fechamento da fachada em toda a altura, com plataforma de retenção em níveis, para que nada projetado saia do perímetro.
QuandoToda a duração da obra
Corredor protegido na calçada para o pedestre continuar passando com segurança durante a demolição.
QuandoEdifício no alinhamento da via
Fechamento em nível de rua dimensionado para impacto, não apenas para vedar a visão do canteiro.
QuandoDivisa com passeio público
Umectação contínua com captação da água usada, para não escorrer poeira e resíduo para a via e a galeria.
QuandoDemolição e carregamento
Fechamento e escoramento na divisa com a edificação que permanece, que segue ocupada e em uso.
QuandoPrédio geminado ou em divisa seca
Acompanhamento do efeito da demolição nas edificações lindeiras, com registro ao longo da obra.
QuandoVizinho sensível ou estrutura antiga
A conta que vale fazer antes é de altura, não de área. Quanto mais alto o edifício, maior a zona que precisa ser protegida e mais cara fica a contenção por metro quadrado demolido.
Numa obra sem recuo, a contenção não acompanha a demolição: ela vem antes dela. Tela em toda a altura, plataformas de retenção em níveis, tapume estruturado e passagem coberta para o pedestre são montados com o edifício ainda inteiro.
Isso muda a leitura do cronograma. As primeiras semanas de uma demolição vertical não têm nada de demolição, e é normal. O que está sendo construído é o perímetro que vai permitir trabalhar sem interditar a rua.

Nenhum dos itens abaixo acelera com mais equipe, porque não depende da obra. Todos precisam ser abertos antes, e em paralelo entre si.
Aprovação municipal do projeto com responsável técnico habilitado, base de todo o resto.
QuandoAntes de qualquer intervenção
Autorização para ocupar passeio ou faixa de rolamento, com sinalização e desvio de pedestre aprovados.
QuandoObra no alinhamento da rua
Horário permitido para caminhão naquele endereço, que define o teto de caçambas por dia.
QuandoCorredor e área central
Imóvel tombado ou em área envoltória segue trâmite próprio, independente do licenciamento de obra.
QuandoCentro histórico e entorno de bem protegido
Vale protocolar as autorizações de via junto com o licenciamento da demolição, e não depois dele. São órgãos diferentes com prazos diferentes, e o cronograma anda no ritmo do mais lento.
Uma excelente demolidora contratei para executar um serviço foi entregue no prazo combinada nota 1000
Empresa de demolição muito confiável, serviço de ponta; Empresa tem PPRA e PCMSO, todos colaboradores tem NR35, e utilizam epi’s coisa difícil de se encontrar em demolidoras. Donos e encarregados prontos para te atender no que precisar, expertise no assunto, cuidado com vizinhos e pedestres, eles usam bastante tela de proteção e linha de vida. O preço muito bom. Atendeu expectativa, espero fazer outras demolições com GVI Demolidora. Ass: Engenheiro Thiago André.
Fiz a Compra das Ferragens para minha Laje e Muro de Arrimo. Simplesmente Fantásticos, Equipe muito Atenciosa. Materiais Excelentes e com um preço Justo. PARABÉNS A TODOS e Muito Obrigado pelo Atendimento.
Minha experiência foi nota 1000, fizeram uma excelente demolição, muito prestativos, organizados e voltaria a contratar com toda certeza!!!
Na maioria dos casos não, e o método existe justamente para evitar isso. A calçada e a via continuam em uso, protegidas por tapume estruturado, passagem coberta para pedestre, tela de fachada em toda a altura e plataformas de retenção em níveis. O que costuma ser necessário é autorização para ocupar temporariamente o passeio ou uma faixa de rolamento, para posicionar caçamba ou equipamento, e isso tem trâmite próprio junto ao município, com sinalização e desvio de pedestre aprovados.

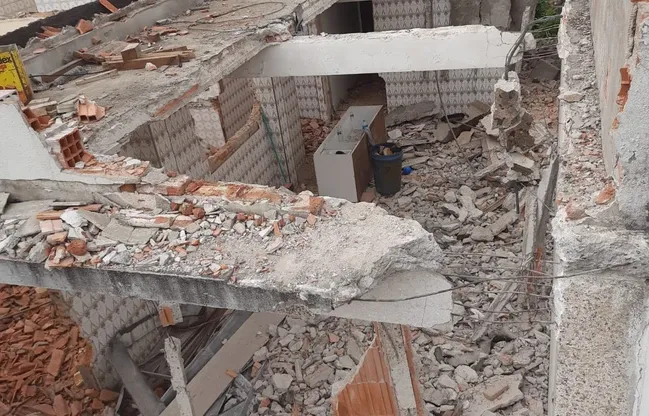

De cima para baixo, pavimento por pavimento, com o material descendo de forma controlada em vez de cair. Sem recuo não existe zona de projeção dentro do terreno, então queda livre e tombamento estão fora. Na divisa com a edificação que permanece entram fechamento e escoramento, e o método privilegia corte e fragmentação com menos percussão. Vistoria prévia do vizinho com registro fotográfico e monitoramento de vibração ao longo da obra completam o controle.
O prazo se define por três coisas, e a altura pesa em todas. A primeira é a montagem da contenção (tela, plataformas e tapume), que precede a demolição e cresce com o número de pavimentos. A segunda é o ritmo de desmonte controlado, mais lento que o de uma obra com espaço. A terceira é a saída do material, limitada pela janela de horário de circulação de caminhão naquele endereço. As autorizações de via correm em paralelo e têm prazo do órgão, não da obra.
É o risco que toda a contenção existe para controlar, e ele é gerenciável. O procedimento é vistoria prévia das edificações lindeiras com registro fotográfico, compartilhada com os vizinhos antes do início; fechamento e escoramento na divisa; método com menos percussão junto às construções que permanecem; e monitoramento de vibração com registro ao longo da obra. Poeira e água de umectação também precisam ser contidas, porque escorrimento para a via e para a galeria gera notificação.
A composição tem um item que domina e não aparece na metragem: a contenção. Tela de fachada, plataformas de retenção, tapume estruturado e passagem coberta crescem com a altura do edifício, e são montados antes de a demolição começar. Some o desmonte controlado, mais lento que o de obra com espaço; as autorizações de via; e o volume e a classe do resíduo com a distância até a área licenciada. O orçamento sai após a visita técnica, discriminado por item.
Fale com nossos especialistas e receba suporte técnico para demolição, terraplenagem, locação de máquinas e demandas urgentes de operação.
